Tretí blok Mochoviec stavali 36 rokov, rekordérmi sú však Fíni. Prečo sa atómky predražujú o miliardy?

Útvar hodnoty za peniaze (ÚHP) nepovažuje predĺženie výstavby tretieho bloku Jadrovej elektrárne (JE) Mochovce za výnimočný prípad. Jeho výstavba bola spustená v roku 1987, pričom k sieti bol pripojený až tento rok a v plnej prevádzke bude od októbra. Spolu so štvrtým blokom, ktorý sa k sieti pripojí pravdepodobne až v roku 2025, bol plánovaný rozpočet prekročený o 80 %, uviedol ÚHP na sociálnej sieti.

17.8.2023 14:59
odoberať
Google News
zdieľať

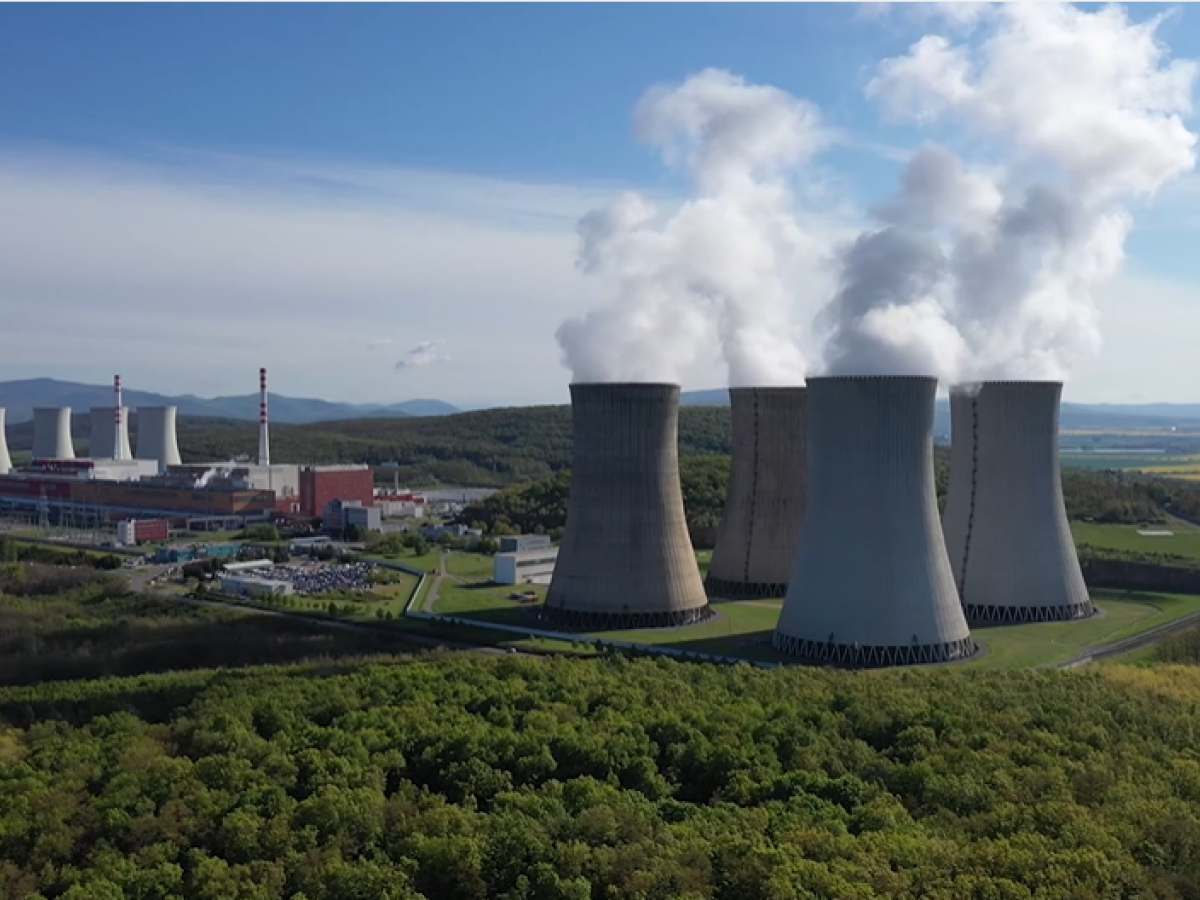

Mochovce
Foto: Slovenské elektrárne

„Jadrové elektrárne sú konzistentne stavané s časovým a finančným sklzom, Mochovce teda nie sú žiadnou výnimkou. Z 53 reaktorov na celom svete, ktoré boli v roku 2022 vo výstavbe, za pôvodným plánom zaostáva 26, čiže takmer polovica. Niektoré z nich na dokončenie čakajú aj tri desaťročia,“ uviedol ÚHP. Podľa útvaru je časté aj mimoriadne predražovanie. „Príkladom je reaktor vo francúzskom Flamanville, ktorý už teraz stojí trikrát viac ako bol pôvodný rozpočet a stále nie je dokončený,“ dodal Útvar.

Výstavba jadrových elektrární je podľa ÚHP neefektívna aj pre nedostatok skúseností. V súčasnosti je prakticky nemožné nájsť skúsených dodávateľov. „Jedným z dôvodov je takmer úplné ukončenie výstavby jadrových reaktorov v 90. rokoch v západnej Európe aj v USA. Mnohé komponenty preto nespĺňajú prísne technické normy a musia sa niekoľkokrát prerábať,“ priblížil ÚHP.
